234 天
近日,伴随着4.5公里曲线转弯长胶带供料线最后一个胶带机立柱落地,由中国能建葛洲坝三峡建设公司承建的乌东德水电站工程施期砂石供料线,施期砂石供料线输送成品骨料1000多万吨,累计创造直接经济效益约750万元,运行期间保持了质量、安全“零”事故,历经近6年的高强度运行,完成既定使命,安全顺利拆除。
砂石展了解到,乌东德水电站施期砂石供料线主要承担全部施期砂石加工系统至970混凝土生产系统800万吨混凝土成品骨料运输任务。于2016年3月开始安装,12月启动运行,全线共由7条皮带组成,水平长度约4.5公里,其中2.6公里为空间曲线结构,按照满足13万立方米/月混凝土生产强度的骨料运输要求设计,设计带速3.15米/秒,整条运输线如巨龙般盘旋在山腰间,气势雄伟。

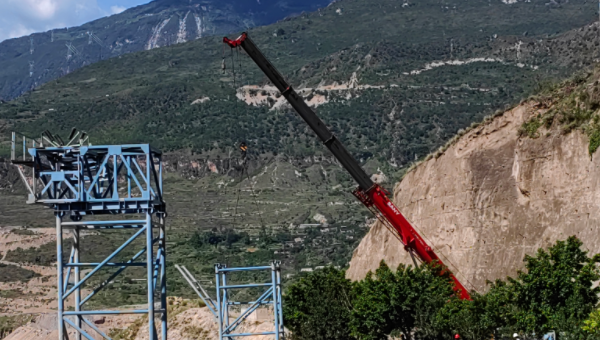

拆除中的砂石系统供料线胶带机立柱
中国能建葛洲坝三峡建设公司乌东德施工局现场技术负责人介绍:“长距离骨料供料线采用空间曲线胶带机的布置,相对于原本传统直线长胶带组合,可在保证结构强度的前提下,成功解决供料线线路规划布置难题,为大坝浇筑源源不断的优质可靠的骨料,更为打造真正意义上无裂缝大坝的建成发挥了重要作用。”
据悉,中国能建葛洲坝三峡建设公司先后承建了其15个标段,约占乌东德水电站主体工程75%的施工任务。乌东德水电站总装机容量1020万千瓦,其挡水建筑物为混凝土双曲拱坝,坝顶高程988米,最大坝高270米,厚高比仅为0.19,是世界上最薄的300米级特高拱坝,也是世界首座全坝应用低热水泥混凝土浇筑的特高拱坝。
此外,乌东德施期-970混凝土系统供料线的建设开创了水工骨料输送之先河——国内首次利用空间曲线胶带机输送水工四级配骨料运输。截至乌东德大坝主体工程浇筑结束,施期砂石供料线已输送成品骨料1000多万吨,累计创造直接经济效益约750万元,运行期间保持了质量、安全“零”事故。此次施期砂石供料线安全拆除标志着乌东德大坝现场实物工程全面完建,进入收尾竣工阶段。
编辑:贾林娜
---转载请注明“文章转自:砂石展”
注明:本文章来源于互联网,如侵权请联系客服删除! 2022成都国际砂石、尾矿及建筑废弃物处理技术与装备展览会-www.sszexpo.com
